团结协作 勇毅前行——13800吨不锈钢化学品船1号船交船工作纪实
    日期:2022-03-21    字体:【大】【中】【小】

223日,中国船舶集团所属重庆川东船舶重工有限责任公司建造的13800吨不锈钢化学品船1号船在南京东泽船厂正式拉开交船工作序幕。交船项目组精心策划、周密安排,从人员组织、日常管理、施工安排、疫情防控等多方面着手开展交船前的收尾工作。

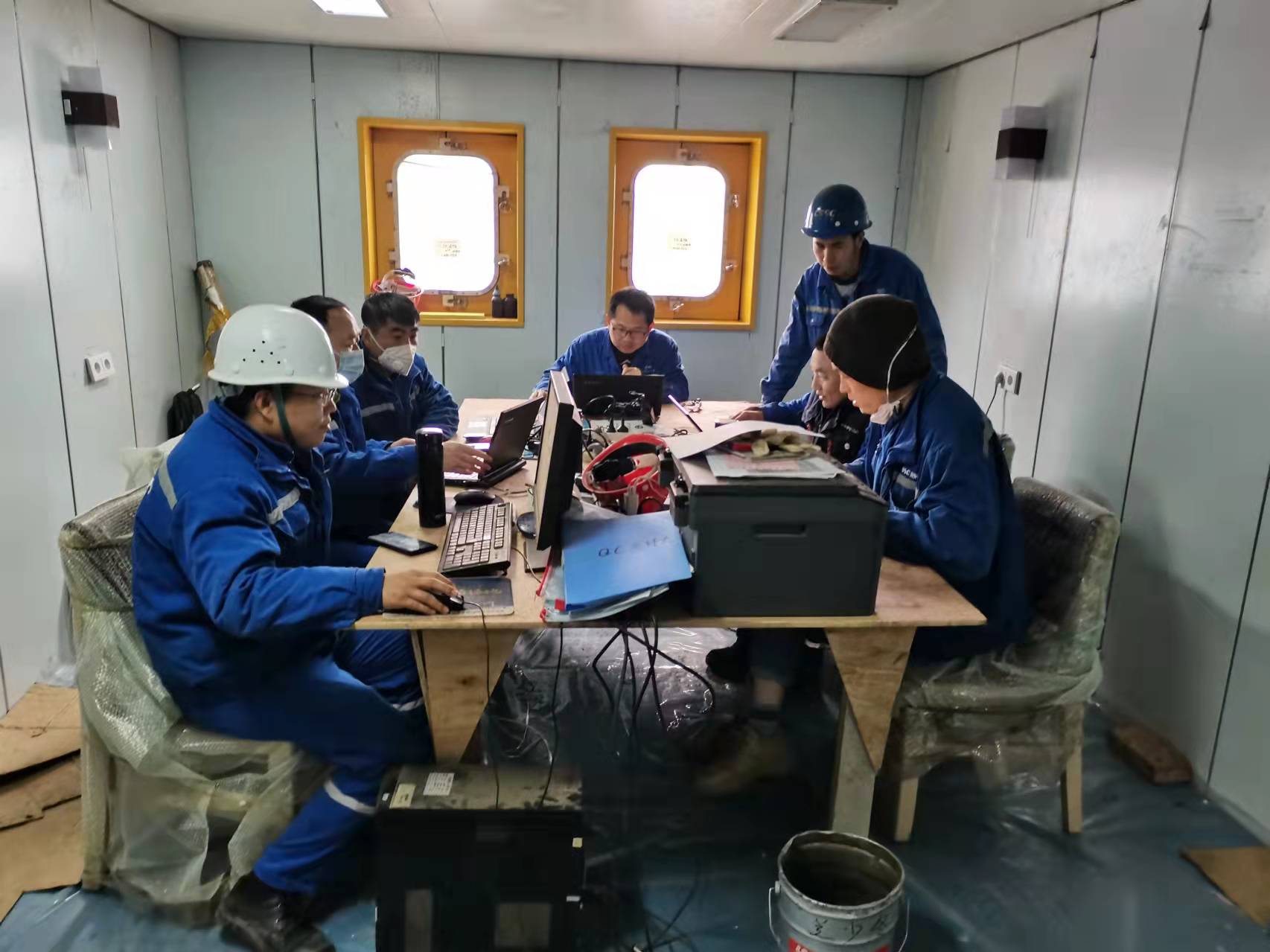

项目组组织全体交船人员召开动员会,对交船期间的作息时间、目标任务、加班安排、疫情防控及保障措施作了具体布置。施工人员每天正常上班8个半小时,各班组再结合工作情况安排加班。项目组每晚组织管理人员、班组长开会,检查当天计划完成情况、平衡第二天的工作计划,根据工作情况及时调整施工人员及工作任务。

全体交船人员心往一处想、劲往一处使,头顶骄阳、挥汗如雨,顶风冒雨、起早贪黑,克服异地施工中工作、生活和疫情防控带来的重重困难,加班加点,抢时间、赶进度,推动各项工作顺利进行。

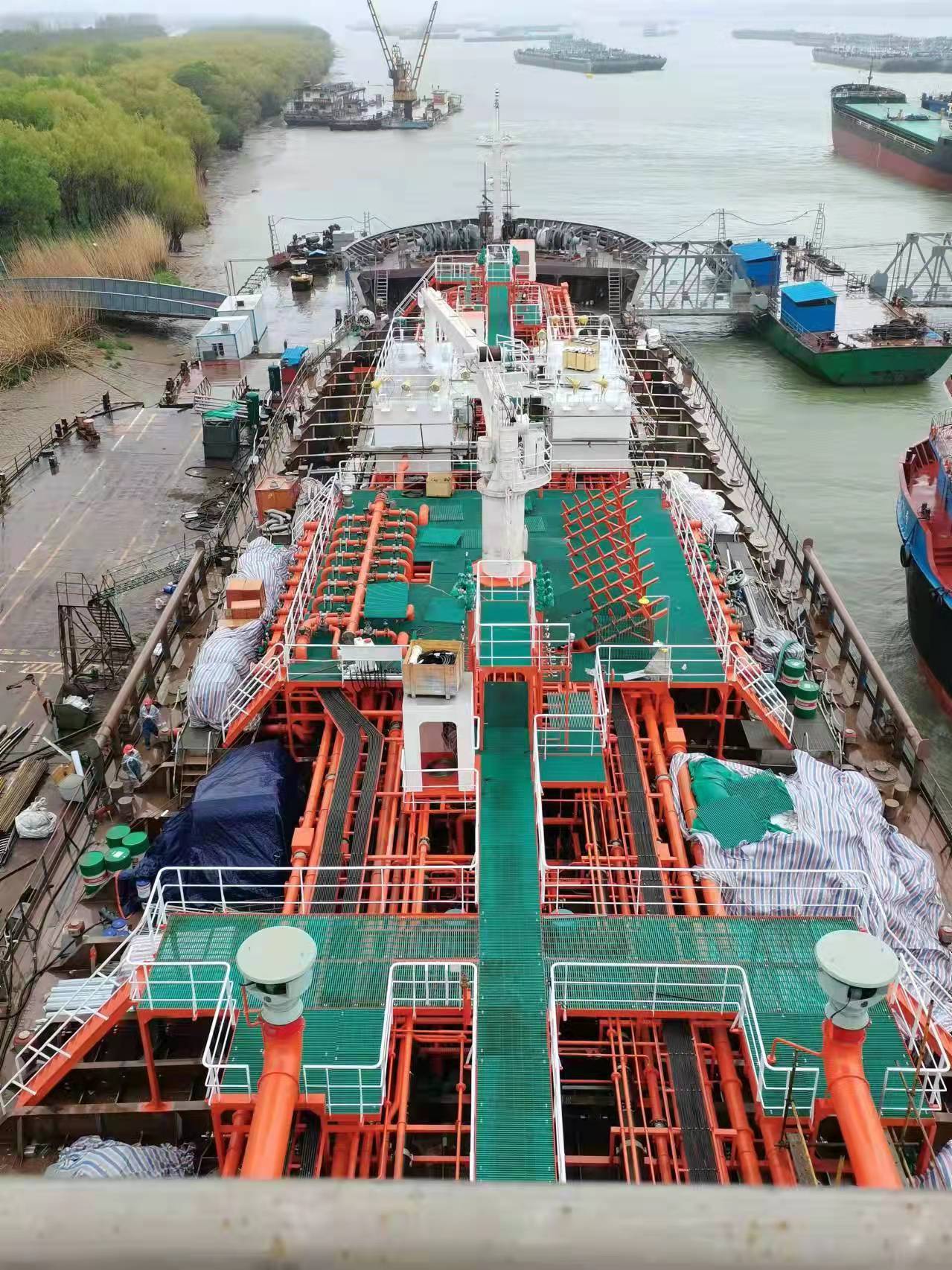

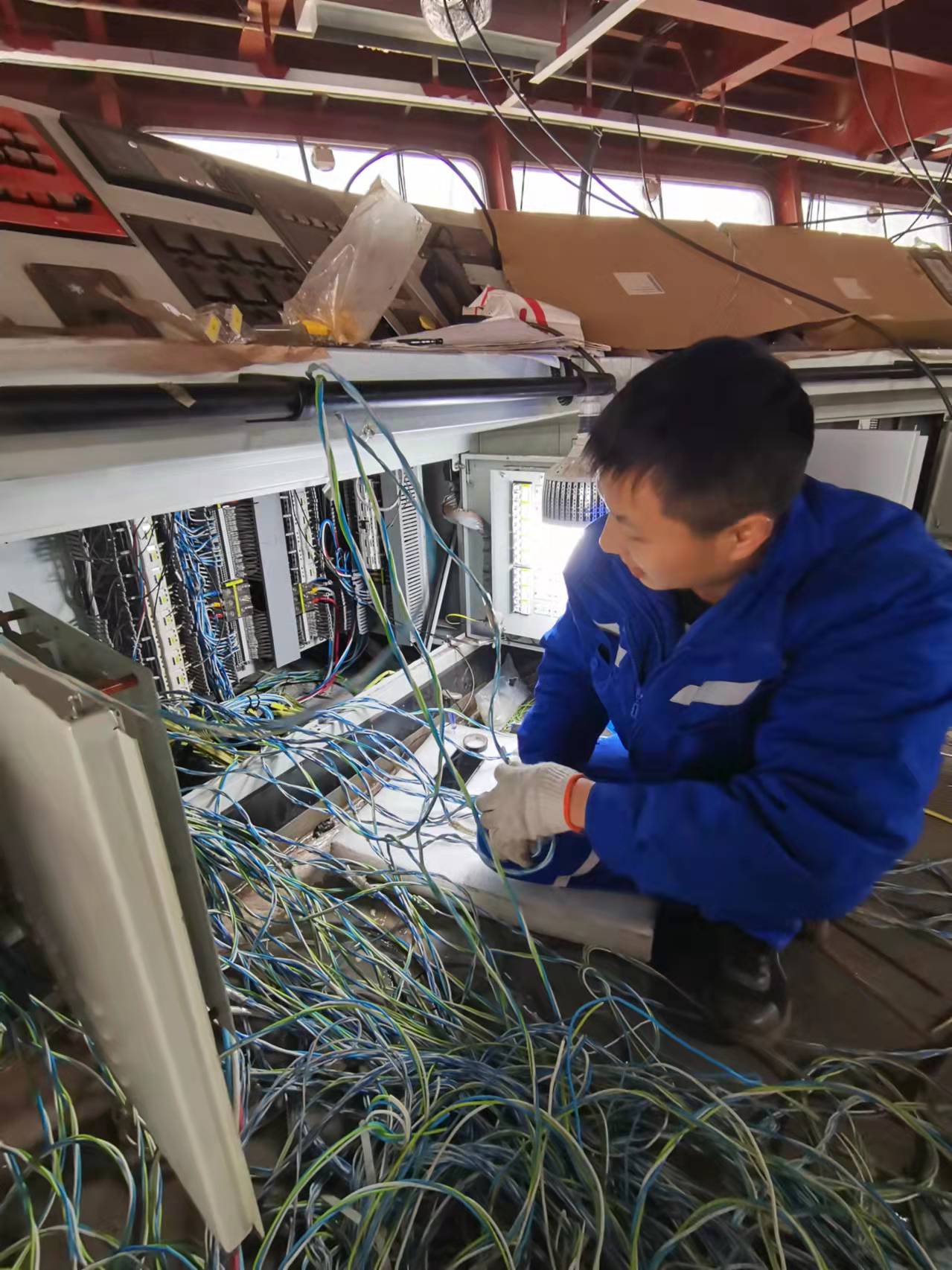

通过20余天的努力工作,上建和烟囱装焊工作已完成,正进行火工校正;前后桅、上建放线已提交,驾控台、电子设备室正在接线中;全船装饰工作除驾驶室、B甲板以外已完成85%;完成15个管系系统安装交验和7个系统密试交验、6个舱室涂装及艏楼的打磨油漆和步桥面漆工作,补涂工作同步推进。目前,系泊试验已开始,这也是下一阶段的重点工作,项目组将充分发挥“川船铁军”敢打敢拼的精神,创新创造、奋勇拼搏,严格按节点计划推进各项试验任务,确保按期保质实现交船目标。
